1. 工程概况:北京某医院门诊大楼建于20世纪60年代,结构为地下一层地上;六层的砖混结构。经过对结构的鉴定,存在以下的问题:
一:由于房屋修建年代久远,经过多年的使用,构件都存在不同程度的腐蚀,构件承载力下降,存在使用安全隐患:
二:当初设计对抗震要求不高,建筑整体的抗震性能满足不了现行的国家规范。
2. 合同日期:2001年7月20日。
3. 竣工日期:2001年8月14日。
4. 加固方案性质:承载力及抗震加固。
5. 主要表现工艺:
①门窗洞采用湿式外包钢;
②墙体表面挂网,抹渗透性聚合物砂浆;

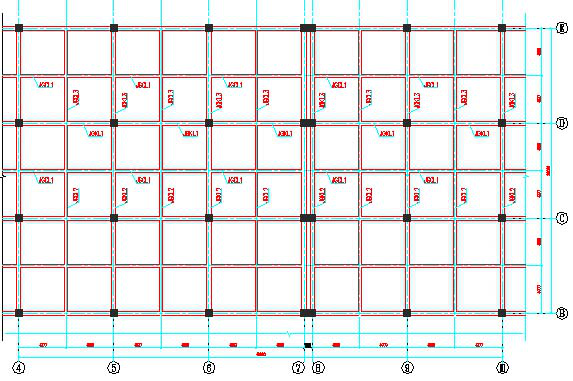

③用高强不锈钢绞线提高梁承载力
6. 论点:
①采用的高强不锈钢绞线结构加固工艺在当时属于新技(jì )术,国内还鲜有采用,本公司率先采用,取得了相当好的效果;
②医院作为人口密集的公众建筑,加固一定要本着以人为本的精神,在设计施工中做到精益求精;

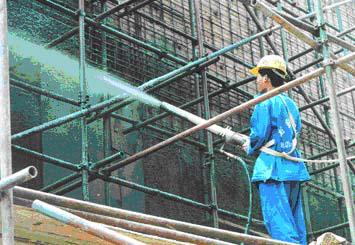

③加固工程地点为闹市区,施工中的文明施工就显的非常重要,我们现场的管理人员对文明施工紧抓不懈,未出现野蛮施工的行为,在噪声控制和尘土控制方面都取得了很好的效果。
7.后记:
本次工程加固工期要求比较紧,本公司设计人员充分利用各工艺的特点,编制合理的施工组;施工人员本着歇人不歇机器的原则,采用轮班作业。在保证质量的情况下,在25天的时间内完成了甲方交给的任务。取得了很好的经济效益和社会效益。
